Titre de l'article
				AGRANDISSEMENT DU STADE PERCIVAL-MOLSON

				Auteurs
				Lucile Besson
Awatif Guers

				Date du projet
				2010

				Date de publication
				2013

				Ville,Pays
				Montréal, Canada

				Usage
				Aménagement urbain

				Type de client
				Privé

				Enjeux
				Agrandissement

				Code
				00057

				Mots clés
				équipement sportif, université, intégration paysagère, Mont-Royal

				Télécharger le document complet
				00057_DOC_1.pdf

				Resumé

							Le Stade Percival-Molson, équipement sportif du campus universitaire McGill à Montréal inauguré en 1915, a connu quatre projets d’agrandissement depuis sa création. Le dernier, dont les coûts s’élèvent à 29,4 M$ CAN, a été conduit entre 2005 et 2010 et a permis d’ajouter 5000 nouveaux sièges.

Ce projet, situé dans l’arrondissement historique et naturel du Mont-Royal et dans un site institutionnel, a la particularité d’avoir fait l’objet d’un nouveau projet de règlement d’urbanisme (P-06-023), soumis en juin 2006 à une audience de consultation publique organisée par l’Office de consultation publique de Montréal (OCPM). A cette date, les parties prenantes externes (associations de résidents, organismes de protection de la montagne et groupes d’intérêt public) ont pris part au projet.

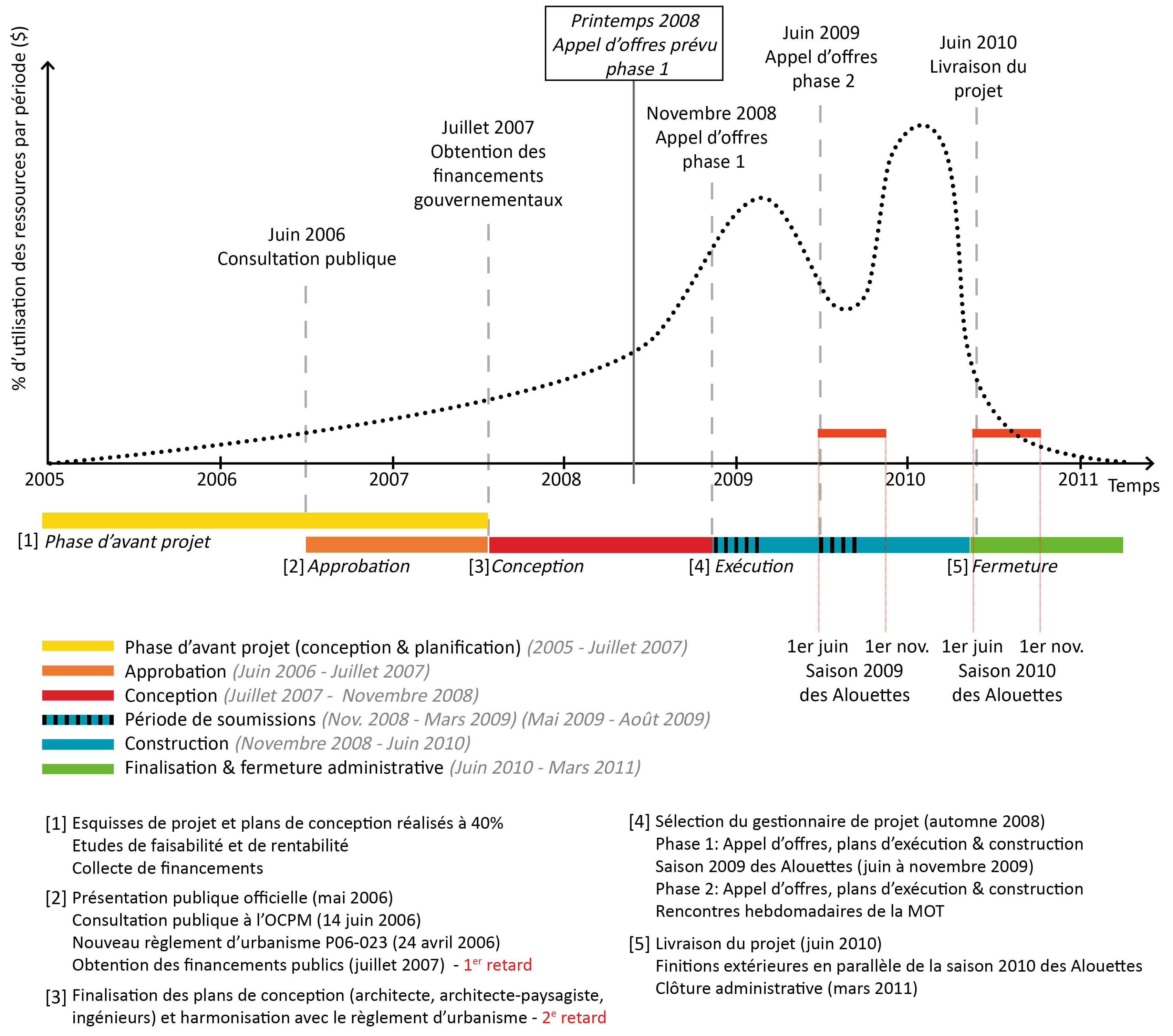

Ce projet a soulevé trois enjeux majeurs: (a) les impacts physiques et visuels du stade sur la montagne et le défi d’intégration paysagère de l’agrandissement, (b) la proximité de l’environnement bâti et les contraintes de sécurité que cela implique lors de la phase de construction et (c) l’échéancier serré et inextensible. Ce dernier enjeu a été déterminant dans la définition du processus de gestion du projet, d’autant plus que les périodes de construction étaient contraintes de se dérouler en dehors de la saison de football de l’équipe les Alouettes de Montréal, soit en hiver (novembre à mai).

L’équipe de projet s’est aussi heurtée à un retard dans l’obtention des financements en phase d’avant-projet et à un retard en phase de conception. Le rôle de la firme gestionnaire Decasult et sa capacité à développer des alternatives aux imprévus ont été déterminants pour aboutir à un livrable de qualité dans le temps imparti, soit avant l’ouverture de la saison des Alouettes, fin juin 2010.

						 |

			 |

			 |
